项目所在地为成都市温江区境内,本着节约资源、高效利用、节能环保的原则,对现有设施进行改造利用,最大化实现节能减排,资源充分利用。
二、项目技术及服务要求(实质性要求)
1、项目主要内容
项目所在地为成都市温江区境内,本着节约资源、高效利用、节能环保的原则,对现有设施进行改造利用,最大化实现节能减排,资源充分利用。项目主要内容包括:
(1)现有10套一体化污水处理设备的改造利用,实现废水都达标排放,排放标准:《城镇污水处理厂污染物排放标准(GB18918-2002)》一级A标准,一体化设备现状见附表1、附图1;
(2)不能新增占地面积,只能在现有设备上改造;
(3)改造后的一体化处理设备处理能力不得低于原处理能力的80%;
(4)本次改造必须更换该10套设备的所有MBR膜组件(包含膜架及空气吹扫系统);
(5)如增减设备,须注明增减设备参数,并提供计算公式,提供公式内所有参数的取值及取值依据;
(6)改造方案中绘制改造后的工艺流程图及说明(具有可行性的工艺流程);
(7)改造方案中需要详细计算改造后各工艺段参数(生化段需提供处理能力计算公式,并提供公式内所有参数取值,及取值依据);
(8)改造方案中标明改造前后能耗变化情况,各设备运行成本;
(9)改造后设备需实现自动化控制。
(10)改造期间应防止污水外流,在排污工程不健全的情况下,对废水采用临时或应急处理。
2、目的、依据、原则和范围
2.1目的
(1)水量目标
本项目为温江10套一体化设备技改项目,根据成都温江城投顺源生态环境建设有限公司在运营期对来水进行测算和统计,各处理站点实际来水水量均不足原设计水量的80%(雨天除外),估本次技改后设备处理能力按原设备处理能力的80%进行设计改造。
(2)水质目标
本项目为技改项目,技改后的设备的出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A的排放标准,具体如下:
表2-1一体化设备出水水质
污染因子 |
PH |
BOD5 |
CODcr |
TP |
NH3-N |
SS |
TN |
标准参数值 |
6~9 |
≤10mg/l |
≤50mg/l |
≤0.5mg/l |
≤5(8)mg/l |
≤10mg/l |
≤15mg/l |
2.2 依据
1、根据业主方提供的相关基础资料;
2、中华人民共和国《水法》;
3、《中华人民共和国环境保护法》;
4、《中华人民共和国水污染防治法》;
5、《室外排水设计规范》(GB50014-2006)(2014年版);
6、《室外给水设计规范》(GB50013-2006);
7、《建筑给水排水设计规范》(GB50015-2009);
8、《地表水环境质量标准》(GB3838-2012);
9、《住宅设计规范》(GB50096-2011);
10、《混凝土结构设计规范》(GB50010-2010);
11、《给水排水构筑物工程施工及验收规范》(GB50141-2008);
12、《给水排水管道工程施工及验收规范》(GB50268-2008);
13、《地下工程防水技术规范》(GB50108-2008);
14、《建筑物设计防火规范》(GB50016-2014);
15、《建筑物设计防雷规范》(GB50057-2010);
16、《建筑物抗震设计规范》(GB50011-2011);
17、《建筑地基基础设计规范》(GB50007-2011);
18、《低压配电设计规范》(GB50054-2011);
19、《供配电系统设计规范》(GB50052-2009)。
2.3 原则
1、认真贯彻执行国家关于环境保护的方针政策,严格执行国家和地方有关法规、规范和标准;
2、合理设计污水处理系统处理能力,使出水各指标稳定地达到相关要求的排放标准,并符合国家和地方的其他有关法规、规范和标准;
3、以技术、经济、环境效益的综合评价为决策依据,对工艺方案进行论证分析,采用稳定、可靠、便于操作的控制系统,做到技术可靠、经济合理;
4、充分考虑设备选型的性能和价格因素,以高效、节能、低噪音、运行可靠为设备配置原则,维护管理简便;
5、采用先进、可靠的控制技术,提高污水处理站管理操作水平,保证污水处理站运行在最佳状态,选用的监控仪表能运行稳定、维修方便、操作简便。
2.4 范围
结合现有水量水质及原有设备的实际情况,原则上在原有的设备上进行强化、不新增占地面积。主要体现在以下内容:
(1)强化预处理措施,例如增加格栅等;
(2)增加除磷措施,强化脱磷效果;
(3)更换原有膜组件,保证膜通水效果;
(4)强化膜的空气吹扫系统、回流系统,减缓膜的堵塞,增加曝气系统,满足好氧段充氧问题;
(5)提高生化系统处理负荷,提高污泥活性,满足各生物处理段处理负荷;
(6)调整优化原有控制系统,使各工艺段运行最佳同时满足自动运行需求;
(7)改造溢流口、优化进水管道、膜池进水端增加弹性填料拦截装置等;
(8)改造期间应防止污水外流,在排污工程不健全的情况下,对废水采用临时或应急处理。
序号 |
镇街 |
所在位置(社区、村组) |
处理能力 |
建设时间 |
设计膜组件过水量(m3/h) |
实际膜组件过水量(m3/h) |
备注 |
1 |
和盛镇 |
有庆社区一组 |
100 |
2017 |
5.5 |
0.45 |
|
2 |
永盛镇 |
永盛场镇十九组 |
100 |
2018 |
5.5 |
0.5 |
|
3 |
万春镇 |
红旗村4组 |
50 |
2017 |
2.6 |
0.45 |
|
4 |
万春镇 |
镇江村6组 |
20 |
2018 |
1.1 |
0.3 |
|
5 |
万春镇 |
黄石社区4、5、9组 |
50 |
2017 |
2.6 |
0.33 |
|
6 |
公平街办 |
惠民社区A区 |
250 |
2017 |
13.2 |
1.9 |
|
7 |
公平街办 |
正宗社区一组团 |
250 |
2017 |
13.2 |
0.71 |
|
8 |
公平街办 |
正宗社区二组 |
250 |
2017 |
13.2 |
1.6 |
|
9 |
涌泉街办 |
双堰社区2组 |
50 |
2018 |
2.6 |
0.64 |
|
10 |
寿安镇 |
岷江村6组乌龙岛 |
50 |
2018 |
2.6 |
2 |
|

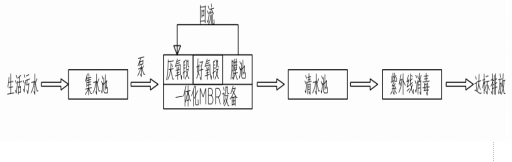

图3-1一体化设备处理工艺图
各站点具体参数如下:
序号 |
镇街 |
所在位置(社区、村组) |
处理能力 |
缺氧段 |
好氧段 |
膜池 |
备注 |
|||||||||
长(m) |
宽(m) |
高(m) |
长(m) |
宽(m) |
高(m) |
长(m) |
宽(m) |
高(m) |
|
|||||||
1 |
和盛镇 |
有庆社区一组 |
100 |
1 |
2 |
2.5 |
3.9 |
2 |
2.5 |
1.5 |
2 |
2.5 |
|
|||
2 |
永盛镇 |
永盛场镇十九组 |
100 |
1 |
2 |
2.5 |
3.9 |
2 |
2.5 |
1.5 |
2 |
2.5 |
|
|||
3 |
万春镇 |
红旗村4组 |
50 |
0.7 |
1.5 |
2.5 |
2.35 |
1.5 |
2.5 |
2 |
1.5 |
2.5 |
|
|||
4 |
万春镇 |
镇江村6组 |
20 |
/ |
/ |
/ |
2 |
1.5 |
2.3 |
1.15 |
1.5 |
2.3 |
|
|||
5 |
万春镇 |
黄石社区4、5、9组 |
50 |
0.7 |
1.5 |
2.5 |
2.35 |
1.5 |
2.5 |
2 |
1.5 |
2.5 |
|
|||
6 |
公平街办 |
惠民社区A区 |
250 |
2.15 |
2.4 |
2.9 |
6.55 |
2.4 |
2.9 |
2.95 |
2.4 |
2.9 |
|
|||
7 |
公平街办 |
正宗社区一组团 |
250 |
2.15 |
2.4 |
2.9 |
6.55 |
2.4 |
2.9 |
2.95 |
2.4 |
2.9 |
|
|||
8 |
公平街办 |
正宗社区二组 |
250 |
|
|
|
|
|
|
|
|
|
|
|||
9 |
涌泉街办 |
双堰社区2组 |
50 |
0.7 |
1.5 |
2.5 |
2.35 |
1.5 |
2.5 |
2 |
1.5 |
2.5 |
|
|||
10 |
寿安镇 |
岷江村6组乌龙岛 |
50 |
|
|
|
|
|
|
|
|
|
|
温江城投环境接受运营的这10套设备,均采用MBR一体化钢箱形式,根据现场实际运行过程中的反馈情况,由于膜组器污染严重,难以清洗,对出水流量有较大影响,同时由于原一体化设备设计存在缺陷、运行故障率高等原因导致出水水质、水量均不能达到设计要求。具体问题如下:
(1)膜组器大部分存在污染严重,膜丝断裂,难以清洗等问题,严重影响了出水水质和水量;
(2)缺乏完善的预处理设施,不能够有效去除较大的悬浮物和砂砾,加急膜堵塞情况;
(3)无除磷加药系统和剩余污泥外排措施,不能保证总磷达标排放。
(4)生化池停留时间较短,原一体化设备集成了生化池和膜池,20m3/d场站采用“O+MBR”工艺,其余规模的场站均采用“AO+MBR”工艺。初步测算20m3/d场站的生化池停留时间约为7.56h,但是没有设置缺氧池,不能有效去除总氮;50m3/d场站生化池停留时间约为3.45h,停留时间较短,不能有效去除有机物和氮;100m3/d场站生化池停留时间约为4.32h,停留时间较短,不能有效去除有机物和氮;250m3/d场站生化池停留时间约为4.37h,停留时间较短,不能有效去除有机物和氮。
(5)原处理设备风机选型存在风量较小,并且膜池和好氧区池共用一台风机,膜池出水过程中液位降低,由于水压降低,膜池曝气量会增大,导致好氧池风量减小且曝气不均匀,影响处理效果;
(6)控制系统:原有控制系统不能调整参数,同时存无法自控等现象;
(7)其它:缺氧区为下进水,设有止回阀,存在止回阀故障,混合液倒灌进入调节池的风险;膜池设有溢流口,但溢流水直接进入清水池,未回到调节池,存在混合液直排的风险。
本项目在实施改造过程中,应符合建设项目基本要求。结合污水处理的技术难度和行业技术要求,需配设专门的项目执行人员,负责项目的组织实施、协调和管理工作。
本次污水处理设备技改总工期不超过30天,应编制详细的施工进度计划。
该工程对工程质量要求较高,必须对现场指挥、施工技术力量、劳动力配备、施工机具及必要的资金投入等方面予以确保。
在改造施工由于需要对原有设备内部进行清理,更换部分设备。因此,应该注意,施工期原有废水不应任意直接排放。施工期间,在排污工程不健全的情况下,应对废水采用有效的处理。
改造过程中的垃圾及时清运。对拆除的废弃膜组件及填料等应交由有资质的单位进行处理。
6、其它要求:
1.本次招标业主不组织现场踏勘,投标人认为有必要可自行去现场踏勘;
1、服务期限:本次污水处理设备技改总工期不超过30天,运营外包服务期限1年。
2、付款方式:
(1)合同签订后支付技改中标总价的40%,完成技改支付技改中标总价的30%,技改完成验收合格后支付中标总价的10%,余下的20%随委托运维费用(污水处理服务费)每季度支付中标价的5%,委托运维一年期满为止。
(2)运维托管费用:甲方每季度结束后10个工作日内向乙方支付一体化污水处理设备委托运维费中标总金额的25%。
3、验收标准与要求:技改后的设备的出水水质达到《城镇污水处理厂污染物排放标准》(GB18918-2002)一级A的排放标准。
4、报价要求
(1)投标人的报价是投标人响应招标项目要求的全部工作内容的价格体现,包括投标人完成本项目所需的一切费用。
(2)投标人每种货物只允许有一个报价,并且在合同履行过程中是固定不变的,任何有选择或可调整的报价将不予接受,并按无效投标处理。
(3)投标人须对两部分分别报价,任一部分投标报价超过最高限价的均作无效投标处理。最终报价得分按照总价计算。
四、服务方案
投标人根据投标文件要求提供针对本项目的服务方案,包括:
①项目分析
②具体实施方案及质量保证
③后续服务方案
