采购需求
一、项目概况:
(一)项目背景
地面沉降是指由于自然因素或地下水、地热等流体资源开采以及工程建设等人类活动引发的一定区域范围内地面高程降低的地质现象,是一种缓变型地质灾害,具有形成时间长、影响范围广、防治难度大等特点。雷州半岛地区具有独特的地质环境条件,在自然因素和人类工程活动的影响下,区内已发生一定程度的地面沉降现象。主要见于湛江市区及雷州、徐闻、遂溪等地,地面沉降易引发建筑物地基下沉、房屋开裂、地下管道破裂等系列问题,降低城市防汛设施的防御能力,特别是不均匀沉降能够造成高铁线路、路基、桥梁等基础设施的沉降变形,严重制约了经济社会高质量发展。随着以人为核心的新型城镇化进程的持续推进,新一轮城市建设与融合发展进一步加快,地下空间开发、城市建筑物高层化和密集化趋势明显,地面沉降的影响日渐扩大。
为贯彻落实国家、省有关决策部署,紧紧围绕国家重大战略和地面沉降防控需求,不断提升全市地面沉降监测手段和网度精度,2024年计划建成一批高分辨率、实时动态、智能自控、多维产出、覆盖重点地区的地面沉降监测设施,动态掌握重点地区地面沉降及其变化情况,科学高效支撑地面沉降风险防控,显著提升支撑国土空间规划、用途管制、生态保护修复能力和地质安全风险防控公共服务水平,切实保障人民生命财产安全。
二、工作范围
根据广东省自然资源厅2024年4月印发的《广东省地质灾害综合防治体系建设工程项目实施方案》(粤自然资地勘〔2024〕759号)的要求以及广东省地面沉降监测网建设项目初步设计方案的部署,工作范围为湛江市(包括赤坎区、霞山区、麻章区、坡头区、雷州市、遂溪县、徐闻县部分行政管辖范围),沉降面积约6900km2,东经109°39′37″~110°39′17″,北纬20°12′26″~21°28′07″。
三、结构示意图

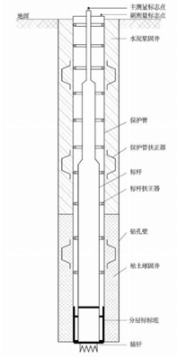

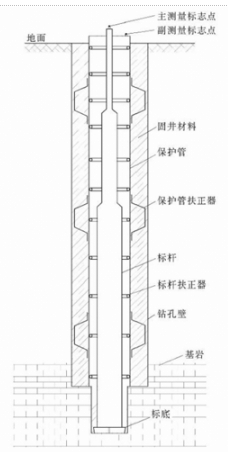

1.图1 基岩标结构示意图

2.分层标结构示意图
3.图3分层标标底结构示意图

4.图4地下水位监测孔结构示意图
5.图5 地下孔隙水压力监测孔结构示意图
四、实物工作量
实物工作量主要有完成地质勘察孔66个,新建基岩标18组,新建分层标组48组,其中分层标孔240个,水位监测孔94个,孔隙水压力监测孔96个,旧基岩标改造1组,总钻探工作量66610m等,主要实物工作量下表。
序号 |
工作内容 |
单位 |
工作量 |
|
一 |
钻探 |
1.工程地质钻探(Φ<201mm)(孔深0-100m) |
m |
1800 |
2.工程地质钻探(Φ<201mm)(孔深0-200m) |
m |
8400 |
||
3.工程地质钻探(Φ<201mm)(孔深0-350m) |
m |
1400 |
||
4.工程地质钻探(Φ<201mm)(孔深0-500m) |
m |
1000 |
||
小计 |
|
12600 |
||
1.水文地质钻探(Φ>250mm或Φ>350mm)(孔深0-100m) |
m |
10020 |
||
2.水文地质钻探(Φ>250mm或Φ>350mm)(孔深0-200m) |
m |
33510 |
||
3.水文地质钻探(Φ>250mm或Φ>350mm)(孔深0-300m) |
m |
4000 |
||
4.水文地质钻探(Φ>250mm或Φ>350mm)(孔深0-400m) |
m |
3620 |
||
5.水文地质钻探(Φ>250mm或Φ>350mm)(孔深0-500m) |
m |
2860 |
||
小计 |
|
54010 |
||
二 |
原位测试 |
1.标准贯入试验(深度D≤50m) |
次 |
1584 |
2.标准贯入试验(深度50<D≤100m) |
次 |
1320 |
||
三 |
实验测试 |
常规试验(土工试验) |
件 |
1012 |
土的高压固结试验(标准固结) |
件 |
454 |
||
颗粒分析 |
件 |
454 |
||
土的三轴试验(不固结不排水) |
件 |
660 |
||
渗透试验 |
件 |
1012 |
||
岩石饱和抗压试验 |
件 |
108 |
||
水质简分析 |
件 |
64 |
||
土腐蚀性 |
件 |
264 |
||
四 |
物探测试 |
视电阻率测井 |
m |
12600 |
测井斜 |
次 |
1444 |
||
五 |
其它地质工作 |
工程点测量 |
点 |
506 |
水文地质编录 |
m |
12600 |
||
地质岩芯 |
m |
13496 |
||
基岩标建设 |
孔/组 |
18/18 |
||
分层标建设 |
孔/组 |
240/48 |
||
地下水水位监测孔建设 |
孔/组 |
94/48 |
||
孔隙水压力监测孔建设 |
孔/组 |
96/48 |
||
基岩标改造 |
个 |
1 |
||
广东省地面沉降监测网建设项目(湛江市)工作设计报告 |
份 |
1 |
||
广东省地面沉降监测网建设项目(湛江市)建设报告 |
份 |
1 |
||
广东省地面沉降监测网建设项目(湛江市)基岩标建设竣工报告 |
份 |
18 |
||
广东省地面沉降监测网建设项目(湛江市)分层标组建设竣工报告 |
份 |
48 |
||
广东省地面沉降监测网建设项目基岩标改建竣工报告 |
份 |
1 |
||
广东省地面沉降监测(湛江市)基岩标及分层标组监测站点数据库 |
宗 |
1 |
||
六 |
专用设备 |
静力水准测量单元 |
套 |
240 |
地下水位传感器 |
套 |
94 |
||
静水压力传感器 |
套 |
96 |
||
光伏供电装置 |
套 |
48 |
||
数据采集器 |
套 |
48 |
||
视频监控 |
套 |
48 |
采购包1(广东省地面沉降监测网建设项目(湛江市)主体)1.主要商务要求
标的提供的时间 |
合同签订之日起至2025年5月31日 |
标的提供的地点 |
广东省湛江市 |
付款方式 |
1期:支付比例30%,双方签订项目合同书且在采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的30%; 2期:支付比例40%,中标人按照经专家评审通过的设计方案完成基岩标和分层标建设,并经采购人组织野外验收通过,且在采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的40%费用; 3期:支付比例15%,完成设备运行调试,并通过初步验收合格后,采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的15%费用; 4期:支付比例15%,项目通过最终验收合格,并经财政部门审核,采购人收到中标人按要求提供的发票等请款材料后5个工作日内,向中标人支付经财政部门审核金额的剩余全部费用。 注:每笔款项支付前,中标人开具合规等额、合法的增值税普通发票。因采购人使用的是财政资金,采购人在前款规定的付款时间为向政府采购支付部门提出办理财政支付申请手续的时间(不含政府财政支付部门审核的时间),在规定时间内提出支付申请手续后即视为采购人已经按期支付。 |
验收要求 |
1期:1.中标人完成基岩标、分层标建设及设备运行调试正常后,由采购人组织相关人员依照有关标准、项目及合同要求进行竣工验收。 2.中标人开展的相关工作及提交的验收内容应得到采购人认同、验收后方为完成合同内容;对验收不合格的部分,中标人应在采购人规定时间内及时整改完善直至合格。 3.符合中华人民共和国国家、省市和履约地相关有关的法规、政策、文件的要求 |
履约保证金 |
不收取 |
其他 |
其他,(一)项目工期安排 本项目工作周期为2024年6月-2024年12月底前,完成基岩标、分层标的新建与改造等主体建设任务; 2024年12月底前,设备运行调试和通过初步验收。 2025年5月底前,完成项目最终竣工验收。 (二)工作人员要求 1.本项目工作量比较多,服务范围比较广,工作内容比较复杂,需要中标人设立专业项目组,配备项目负责人1名、勘查技术负责人1名、设计技术负责人1名,均需具有水工环地质或岩土工程或工程勘察或地质矿产勘查专业技术,取得相应证书。地质、测绘、信息化、物探专业负责人各1名具备水工环地质或岩土工程或工程勘察专业、测绘专业和信息化类或物探及遥感专业技术,取得相应证书。项目组其他成员具备水工环地质或岩土工程或工程勘察或测绘专业或信息化类专业技术人员各不少于4人;物探及遥感、探矿工程和地质实验测试专业技术人员工各不少于2人。实行一人一岗,不得一人兼任多个岗位。 2.拟派项目负责人应有2000平方公里(或以上)地面沉降调查或地面沉降监测或地面沉降研究经验,同时在地面沉降调查或地面沉降监测或地面沉降研究获得过荣誉。 (三)安全、保密要求 1.中标人应严格遵守国家有关保密法律法规,采取有效的保密措施,严防泄密。各项资料所有权均属采购人,未经采购人许可,不得复制、转让、转借或转抄,不在公众场所展示,不在互联网上登载,中标人不得以任何形式向第三方提供。 2.外业勘查过程中应做好安全防护措施及应急预案,钻探工作开始之前,中标人利用相关技术手段对孔位处的地下管线做充分的研判,并避开危险因素。项目开展过程应严格遵守相关钻探操作规程,确保野外文明、安全施工,保持高度警惕,避免因钻探引发安全生产事故。 (四)成果所有权 1.项目的所有成果,知识产权归采购人所有。 2.中标人非经采购人书面同意,不得以任何方式向第三方披露、转让和许可本项目的技术成果、技术资料和文件。如中标人违反本条规定的,除立即停止违约行为外,并承担由此造成的一切后果。 3.中标人应保证提供的成果不侵犯任何第三方的知识产权。 (五)其他要求 投标报价包括完成本项目全部内容的费用:项目设计及施工等技术服务费、人工费、材料费、设备费、管理费、交通费、利润、税金等与项目相关的一切费用。 (六)分包要求 1. 允许分包履行的具体内容:劳务、专业设备安装工作。 2. 分包金额:采购预算25%。 3. 投标人应当在投标文件中载明拟在中标后将中标项目的非主体、非关键性工作分包的承担主体,分包承担主体应当具备相应资质条件且不得再次分包。提供《分包意向协议书》。 |
2.技术标准与要求
序号 |
品目名称 |
标的名称 |
单位 |
数量 |
分项预算单价(元) |
分项预算总价(元) |
所属行业 |
技术要求 |
1 |
地质勘测服务 |
广东省地面沉降监测网建设项目(湛江市)主体 |
项 |
1.00 |
220,459,900.00 |
220,459,900.00 |
其他未列明行业 |
详见附表一 |
附表一:广东省地面沉降监测网建设项目(湛江市)主体
参数性质 |
序号 |
具体技术(参数)要求 |
|
1 |
项目依据: (一)政策依据 为全面贯彻落实习、近、平、总、书、记、关于加强地质灾害防治的指示,根据《中华人民共和国国民经济和社会发展第十四个五年规划和2035年远景目标纲要》《全国地质灾害防治“十四五”规划》《中共中央关于坚持和完善中国特色社会主义制度推进国家治理体系和治理能力现代化若干重大问题的决定》《全国国土空间规划纲要(2021-2035年)》《广东省地质灾害防治“十四五”规划》《国家发展改革委办公厅财政部办公厅关于抓紧梳理报送增发国债项目的通知》(发改办投资〔2023〕889号)、《广东省发展改革委广东省财政厅转发国家发展改革委办公厅财政部办公厅关于抓紧梳理报送增发国债项目的通知》(粤发改投资函〔2023〕1700号)、《广东省发展改革委广东省财政厅转发国家发展改革委办公厅财政部办公厅关于抓紧梳理报送第二批增发国债项目的通知》(粤发改投资函〔2023〕1845号)和《广东省自然资源厅关于印发广东省地质灾害综合防治体系建设工程项目实施方案的通知》(粤自然资地勘〔2024〕759号)等规划及文件精神,结合我市地面沉降地质灾害防治工作实际,开展湛江市地面沉降监测网建设项目,通过对地面沉降监测基岩标、分层标的建设,不断加强地质灾害综合防治体系,确保地质灾害防治工作取得实效。 (二)技术规范 (1)《地面沉降调查与监测规范》(DZ/T0283-2015) (2)《地面沉降监测技术要求》(DD2006-02) (3)《地面沉降监测与防治技术规程》(DG/TJ08-2051-2008) (4)《地面沉降防治工程设计技术要求(试行)》(T/CAGHP026-2018) (5)《地面沉降防治工程施工规范(试行)》(T/CAGHP058-2019) (6)《地面沉降监测分层标设计规范》(DB12/T1119-2021) (7)《地面沉降监测分层标施工技术规程》(DB12/T1118-2021) (8)《地面沉降监测基岩标、分层标建设与验收技术规范》(DB41/T1979-2020) (9)《水文地质调查规范》(DZ/T0282-20151/5万) (10)《水文地质调查技术要求(1∶50000)》(DD2019-03) (11)《工程地质调查技术要求(1∶50000)》(DD2019-06) (12)《环境地质调查技术要求(1∶50000)》(DD2019-07) (13)《地质灾害危险性评估规范》(GB/T40112-2021) (14)《地质岩心钻探规程》(DZ/T0227-2010) (15)《水文测井工作规范》(DZ/T0181-97) (16)《地质勘探安全规程》(AQ2004-2005) (17)《土工试验方法标准》(GB/T50123-2019) (18)《工程岩体试验方法标准》(GB/T50266-2013) (19)《数字化地质图图层及属性文件格式》(DZ/T0197-1997) (20)《地质图用色标准及用色原则》(DZ/T0179-1997) (21)《地质调查项目预算标准》(2021) (22)《地质调查概算标准》(2022) (23)《绿色勘查指南》(T/CMAS0001-2018) |
|
2 |
目标任务: (一)总体目标 根据广东省地面沉降监测网建设项目工作内容与要求,编制广东省地面沉降监测网建设项目(湛江市)设计方案;完成地面沉降监测网基岩标18座、分层标48组建设、旧基岩标改造1座(具体以广东省地面沉降监测网建设项目初步设计方案或相关文件要求为准),建成实时动态、智能自控、多维产出、覆盖重点地区的地面沉降监测网络,动态掌握重点地区地面沉降及其变化情况,科学高效支撑地面沉降风险防控。 (二)工作内容: 1.编制项目深化设计方案 根据广东省地面沉降监测网建设项目初步设计方案,结合湛江市实际和相关规范,在充分收集资料的基础上编制深化设计方案,设计方案包括项目分层标、基岩标选址及建设要求,工作部署、技术路线,项目概算、建设目标等内容。 2.项目勘查 根据已有资料,结合各个监测点处工程地质条件,完成地面沉降监测网基岩标、分层标建设,并配备自动监测传输仪器、设施保护装置等附属设施,监测指标主要包括土层变形量、地下水位、孔隙水压力等。其中每组分层标由5个分层标监测孔(实际监测孔数量依据岩土体类型及地层结构确定)、2个孔隙水压力监测孔及1~2个水位监测孔组成。 3.数据采集及传输 1)每个监测点安装自动化联测设备,将监测成果直接连接到自动传输系统,实现监测数据的实时集成和长传。充分利用计算机网络技术,实现数据监测、采集、管理全部自动化,自动监测设备自安装之日起正常获取连续的监测数据并传输到采购人指定服务器。 2)各标孔设计深度及数量主要依据资料收集情况综合确定,施工前需开展现场勘察,并对标孔建设方案进行详细设计。 |
|
3 |
项目要求: 通过收集资料,在分析地质环境背景条件、地下水状况及地面沉降分布等的基础上,选取适宜地点,利用工程地质钻探、物探测井、土工试验等技术方法获取如地层岩性、含水层数目、厚度、结构等地质资料,为确定分层标组详细设计提供依据,根据项目设计方案新建基岩标、分层标组等监测设施,建立地面沉降监测网络。 (一)资料收集与整理 充分收集工作区地面沉降相关的基础地质、工程地质、水文地质、环境地质等区域性基础地质成果,以及前人对地面沉降研究、地质灾害详查和风险调查评价成果,结合我市社会经济、城市发展空间规划、地理地形等资料进行整理分析。 (二)水工环地质钻探 通过钻孔的原位测试,采取各类原状和扰动样品,通过室内土工试验,取得各类岩土层的物理力学指标,准确划分地层层位,为监测标详细设计提供基础数据。钻探技术要求参照《地质岩心钻探规程》(DZ/T0227-2010)等相关技术规范和标准执行。 1.水工环地质勘查孔孔位距离建标点距离不宜大于20m,且不影响基岩标、分层标、地下水位监测孔及孔隙水压力监测孔的建设。 2.钻孔直径宜不小于110mm,且满足样品采集测试要求,有特殊目的的钻孔宜满足特殊设计要求。 3.水工环地质勘查孔深度应超过分层标组最深孔设计深度,遇松散地层不小于20m,遇完整基岩不小于2m。 4.钻孔深度偏差应不大于±0.5‰。 5.钻孔顶角偏斜每100m递增不大于1°,终孔不大于3°,钻孔方位角宜避开分层标(组)建设场地所在方位。 6.水工环地质地质勘查孔终孔后应采用视电阻率进行物探测井辅助地质分层,现场对测井曲线进行解译,地质条件复杂、有特殊监测要求的分层标可根据需要增加其他测井方法。 7.地质编录按照GB50021相关要求执行。 8.根据分层标(组)设计和地面沉降防治研究需要,部署岩土体样品采集及测试工作,样品的采集、保存、测试等技术要求参照GB50021、GB/T50123及相关规程的有关规定和采购人要求执行。 9.其它参照DZ/T0227中相关规定执行。 (三)绿色勘查 1.勘查钻探场地 勘查钻探(标孔)场地一般应按照现场施工设备、附属设施安装、施工操作、钻进液循环系统、材料物资存放等施工需要,依据现场地形条件进行分区布置,以满足减小环境影响和安全文明施工为原则,严格控制场地平整使用土地面积。钻进液循环系统场地中,清水池或浆液池及废液池可不与钻进施工机场同一场地布置,其开挖容积按钻孔深度进行计算,不宜小于钻孔容积2倍。岩心棚及材料库、管材物质堆场等附属设备设施场地,按照附属设备、设施安装及操作使用需求,在最大限度减少环境扰动前提下,依地形分区平整场地。施工现场安全文明及环保设施齐备可靠,相关管理制度、图表及标牌齐全、规范、醒目。 2.环境保护 勘查钻探前,应收集施工场地地下管线资料,与潜在的地下管线权属单位做好对接,提前做好管线探测后确定孔位,避免误转地下管线。 勘查钻探时应尽量减少对土地、植被、景观的扰动和破坏,除依法律法规取得相应的行政许可,不砍伐树木、捕杀野生动物及采伐保护性植物,施工中不随意踩踏植被及农作物,除施工设备安装处、孔口操作区、重型设备运输道路等场地,应在地面铺设土工布隔离。勘查机械设备应安装消声装置或场地搭建临时隔音设施,降低施工噪音;在有人居住区和野生动物栖息附件,夜间应停止有噪声影响的作业活动。加强火源管理,在林区及草地严禁使用明火,预防发生火灾。 勘查钻探后,应及时拆除现场施工设备、物质和临时设施,清楚现场各类杂物、垃圾及污染物。施工现场的坑、池、井洞等,应采用平场开挖的土石进行回填和复绿,场地平整工作不应产生新的挖损破坏。钻探现场应严格按照地质设计要求认真做好封孔工作,保证封孔质量,孔口用水泥砂浆树立规范的标志桩。 3.勘查钻探 勘查钻探主要设备及配套技术应处于国内水平较高。施工设备应具备安、拆快捷,便于搬运,机械化、智能化程度高,施工操作安全简便、劳动强度低、生产效率高,工程质量好、节能、环保等特点。优先采用模块、轻便化、小型化、集成度高的勘查钻探及其配备设备。 勘查钻探技术工艺应合理,切合勘查施工要求,钻进效率高,质量优,节能减排,安全环保。积极采用定向钻探、绳索取芯金刚石钻、冲击回转钻进等勘查钻探方法及技术工艺。除浅表层开孔外,尽量采用金刚石绳索取心、双层管或三层管钻进技术工艺。 勘查钻探循环液使用泥浆时,应采用无固相或低固相的优质环保液。泥浆材料及处理剂具备无毒无害、可自然降解性能,符合环保标准要求。加强循环液的现场使用管理,做好施工中防渗、护臂及净化处理,预防浆液使用中造成地面及地下污染,施工完后应妥善处理废弃浆液,不得直接排入市政管道中。 (四)标组建设 监测标组按监测用途分为四类,包括基岩标、分层标、地下水位监测孔、孔隙水压力监测孔。监测标组按埋设深度同样分为4类,浅标(孔):深度D≦100m,中深标(孔):100m<深度≦500m,深标(孔):500m<深度≦1000m,超深标(孔):深度>1000m。广东省监测标组主要为浅标(孔)和中深标(孔)。 各标孔孔斜按照如下要求执行: 每钻进50m,钻孔顶角累计递增不得大于0.2°,终孔深度小于300m时,终孔顶角不得大于1.0°,终孔深度大于300m且小于500m时,终孔顶角不得大于1.5°,终孔深度大于500m时,终孔顶角不得大于2.0°。 1.基岩标 (1)结构组成: 基岩标的主要部件包含保护管、标杆、扶正器、标底、测量标志点等,结构可参考图1。 (2)成孔要求: 基岩标钻孔孔径应满足保护管、标杆和标底安装需要,并符合构件之间间隙尺寸规定,孔壁与保护管之间环状间隙为100mm~150mm,终孔孔径大于130mm,孔深要求进入稳定基岩大于2m;每钻进50m,钻孔顶角累计递增不大于0.2°,终孔顶角不大于1°;钻孔深度偏差不大于±0.05%;钻孔终孔前(或距离目的层顶面)4m应取芯验证地层岩芯。 (3)成标要求: 基岩标保护管宜选用单层结构,应居中、垂直,底部进入稳定基岩,外径不宜小于Ф139.7mm,壁厚不宜小于7.72mm;保护管扶正器与保护管的结构及规格、钻孔结构及孔径相匹配,可采用弓形扶正器或灯笼扶正器,材质为钢质,保护管扶正器间距不大于30m;保护管外与钻孔之间的环空间间隙采用水泥浆固井。 基岩标杆可采用“一径到底”结构,标杆外径宜为Ф60mm、Ф73mm;标杆扶正器可采用钢质滚轮式、滚珠式,材质为不锈钢材料,扶正器滚轮或滚珠外缘与保护管内壁应有2mm~3mm间隙,标杆扶正器间距不大于10m。基岩标标底可采用托盘式结构,外径宜小于钻孔直径10mm,厚度宜大于20mm,标底采用水泥浆封固。在标杆安装有主测量标准点,在保护管安装有副测量标志点,测量标准点应符合DZ/T0283和GB/T12897中有关规定,便于后期测量使用并利于永久保护,测量标准点采用不锈钢或铜材料制作,顶端为半球弧形。 2.分层标 (1)结构组成: 分层标的主要部件包含保护管、标杆、扶正器、标底、测量标志点等,结构可参考图2。 (2)成孔要求: 分层标钻孔结构及孔径应根据地层结构、标孔深度确定,应满足保护管、标杆和标底按照需要,并符合构件之间间隙尺寸规定,孔壁与保护管之间环状间隙宜控制在100mm~200mm;每钻进50m,钻孔顶角累计递增不大于0.2°,终孔深度大于300m且小于500m时,终孔顶角不大于1.5°;钻孔深度偏差不大于±0.05%;钻孔终孔前(或距离目的层顶面)4m应取芯验证地层岩芯。 (3)成标要求: 分层标保护管宜选用单层结构,应居中、垂直,底部与分层标标底连接牢固,保护管外径不宜小于Ф139.7mm,壁厚不宜小于7.72mm;保护管扶正器与保护管的结构及规格、钻孔结构及孔径相匹配,可采用弓形扶正器或灯笼扶正器,材质为钢质,保护管扶正器间距不大于30m;标底以上20m孔段保护管外与钻孔之间的环空间间隙用黏土球封孔止水,黏土球顶部至孔口段的保护管外与钻孔之间的环空间间隙内,根据标孔深度选用水泥浆固井或黏土球固井,保护管封固后,必须使保护管固定牢固稳定,且在孔内居中。 分层标标杆可采用“一径到底”结构,标杆外径宜为Ф60mm、Ф73mm;标杆扶正器可采用钢质滚轮式、滚珠式,材质为不锈钢材料,扶正器滚轮或滚珠外缘与保护管内壁应有2mm~3mm间隙,标杆扶正器间距不大于10m。 分层标标底与保护管的滑动间距应依据地层的特征及分层标的埋设深度确定,标底伸缩量宜500mm~1000mm。在标杆安装有主测量标准点,在保护管安装有副测量标志点,测量标准点应符合DZ/T0283和GB/T12897中有关规定,便于后期测量使用并利于永久保护,测量标准点采用不锈钢或铜材料制作,顶端为半球弧形。 分层标标底结构由插钎、钢质环状托盘、内标杆、滑筒、密封装置、对接头等组成,相互连成一体,标底与保护管的滑动间距应依据地层的特征及分层标的埋设深度确定,标底伸缩量宜500mm~1000mm。结构可参考图3。 3.地下水位监测孔 (1)结构组成: 地下水位监测孔的主要部件包含井壁管、滤水管、沉淀管等,结构可参考图4。 (2)成孔要求: 地下水位监测孔设置在主要地下含水层(组)中,孔径应满足洗井维护的要求,井管外径不宜小于Ф139.7mm,松散层孔壁与管壁环状间隙不小于100mm,管材应圆直,丝扣及变径连接应与管材同心。地下水位孔径宜大于340mm,每钻进50m,钻孔顶角累计递增不大于0.2°,终孔深度小于300m时,终孔顶角不大于1°;终孔深度大于300m且小于500m时,终孔顶角不大于1.5°;钻孔深度偏差不大于±0.05%;钻孔终孔前(或距离目的层顶面)4m应取芯验证地层岩芯。 (3)成标要求: 井壁管及沉淀管应安装扶正器,保证井管位于孔中心。当含水层厚度小于10m时,滤水管长度宜不小于含水层厚度的2/3;当含水层厚度大于10m时,滤水管长度根据要求设置。在多层含水层组中,滤水管应安置在主要含水层部位。沉淀管长度依据含水层岩性而定,松散层应不小于5m,基岩应不小于3m。地面以上预留井管高度宜为0.5m~1m,便于井口保护。井壁管、滤水管、沉淀管外与钻孔之间的环空间间隙采用与目的含水层砂层颗粒级配相匹配的天然石英砂,填砾高度应高于含水层顶面,宜高于滤水管顶端5m,但不得超越隔水层顶面,遇特殊情况应根据现场情况确定。止水应采用优质黏土球,止水层厚度宜不小于10m,黏土球直径根据井管与钻孔孔壁之间的环状间隙尺寸确定,宜为2cm~5cm。成标后应进行洗井,洗井方法应根据含水层类型及监测深度确定,宜采用活塞及空压机交替洗井。 4.孔隙水压力监测孔 (1)结构组成: 孔隙水压力监测孔的主要部件包含测管、网管等,结构可参考图5。 (2)成孔要求: 孔隙水压力监测孔埋设于分层标监测目的地层的粘性土层中,孔径宜大于300mm,每钻进50m,钻孔顶角累计递增不大于0.2°,终孔深度大于300m且小于500m时,终孔顶角不大于1.5°;钻孔深度偏差不大于±0.05%;钻孔终孔前(或距离目的层顶面)4m应取芯验证地层岩芯。 (3)成标要求: 测管和网管宜选用不低于DZ40标准的无缝钢管或J55标准的石油、油、管,网管应准确安装在监测目的地层中。网管到达孔底后应将管内换成清水,清除管内泥浆及孔底沉渣,保证网管的畅通。网管周围应投入适量砾料,确保网管与监测目的地层的水力连通。网管上部应采取止水措施,确保网管与监测目的层的上部地层水力隔绝。 5.改造基岩标 基岩标改造内容为对原标更新标头和井台及保护装置。 (五)自动化联测设备 分层标相对升降观测是以本组标桩中埋设最深的一个标或基岩标为主标(固定点),采用自动化联测设备,将监测成果直接连接到自动传输系统,实现监测数据的实时集成和长传。 (六)测绘与监测 1、基岩标、分层标测量工作使用高精度RTK及水准仪,对各个标组施工前及成标后进行测量。测量其位置及高程;并以标组中基岩标或最深标孔为基准,引测各分层标的上、下标志,测定各分层标与主标之间的高差。分层标相对升降观测必须测定两测回。测回间须两次设站变换仪器位置和高度,变动量R差值不少于30mm。 2、分层标(组)工程建设期宜进行施工期监测,建成后应具备自动监测功能,基岩标、分层标、地下水位监测孔、孔隙水压力监测孔自成标(孔)之后应开始施工期监测工作。基岩标、分层标施工期监测记录频率宜为每半月1次,地下水位监测孔、孔隙水压力监测孔记录频率宜为每天1次。 3、每次观测需连续测量两次,取平均值现场记录,不得追记,水位观测从固定点量起,将读数换算成相对地面的水位埋深及水位标高,水位观测单位为m,侧记至小数点后两位,两次测量间隔时间不少于2min,连续两次测量值之差不大于2cm。 4、基岩标、分层标埋设后应经过联测稳定后,方可进行常态化监测运行。建成后宜具备自动监测功能,自动监测设备自安装起正常获取连续的监测数据,充分利用计算机网络技术实现数据监测、采集、管理全部自动化。 (七)监测保护设施 分层标(组)建成后,宜建造标房或窨井等长期保护设施,监测站的监测设施、仪器设备及配套设施应定期进行巡检,宜巡检1次/月。测定沉降变形量的监测设施,应采取防晒和防冻措施。监测设施周围应设置明显位置设置固定、持久的标牌与警示标志。 (八)监测数据集成 对广东省地面沉降监测网建设项目完成建设的地面沉降基岩标、分层标监测数据进行集成并接入广东省地质灾害数据综合管理系统,实现监测数据的集成入库,并提供1年的维护服务期,该费用包括在本次采购预算。 |
|
4 |
七、预期成果 (1)成果报告 ①广东省地面沉降监测网建设项目(湛江市)工作设计报告 ②广东省地面沉降监测网建设项目(湛江市)建设报告; ③广东省地面沉降监测网建设项目(湛江市)基岩标建设竣工报告18份; ④广东省地面沉降监测网建设项目(湛江市)分层标组建设竣工报告48份; ⑤广东省地面沉降监测网建设项目(湛江市)基岩标改建竣工报告1份。 (2)图件 ①广东省地面沉降监测网络分布图(雷州半岛地区)(1:50万); ②基岩标工程地质孔综合柱状图18份(1:1000); ③分层标组工程地质孔综合柱状图48份(1:1000); ④基岩标标孔结构图18份(1:1000); ⑤分层标标孔结构图240份(1:1000); ⑥孔隙水压力监测孔结构图96份(1:1000); ⑦水位监测孔结构图94份(1:1000)。 (3)附件 ①广东省地面沉降监测(雷州半岛地区)基岩标及分层标组监测站点数据库。 以上项目成果及原始资料,需提交纸质以及电子材料,电子材料以光盘的形式提交。 |
|
5 |
设备名称:静力水准测量单元 测量范围为1~1000mm;监测精度不低于±0.1mm,分辨率不低于±0.01mm;防护等级不低于IP67;设备液管直径≤8mm,液管及电缆接口要求为快速插拔锁紧方式;设备电缆及气管要求一体化接口,安装简单;接口协议为开放的通讯协议,设备支持485通讯技术;监测频率为不低于10分钟/次;具备故障自诊功能,具备电压、温度输出功能;工作温度为-40℃~+70℃;出厂检测报告需提供压力、温度校准的相关证明文件并附检校数据,能自动或者提供温度、压力改正手段;外壳材质及电缆插接头具备防锈防水能力。 |
|
6 |
设备名称:地下水位传感器 测量范围为0~50m;监测精度不低于±2cm;监测仪器体积满足能放置到水位观测孔内的要求;接口协议为开放的通讯协议,设备支持485通讯技术;监测频率为不低于1小时/次;具备故障自诊功能;工作温度为-25℃~+55℃;具备温度改正功能。 |
|
7 |
设备名称:静水压力传感器 测量范围为0~30m;监测精度不低于±1cm;监测仪器体积满足能放置到孔隙水压力观测孔内的要求;设备支持485通讯技术;监测频率为不低于1小时/次;具备故障自诊功能;工作温度为-25℃~+55℃;具备温度改正功能。 |
|
8 |
设备名称:数据采集器 可同时采集至少8路数据设备,能够同时采集静水、水位和渗压计数据;具备数据存储功能,内存不小于32M,能够在网络异常条件下正常存储数据;具备RTC授时功能;具备无线数据传输功能,具备与服务器之间的实时交互功能;具备采集仪之间的无线组网功能,能够在某个网络模块故障情况下无障碍组网传输数据并正常上传;工作温度为-40℃~+70℃;具备内置参数改正功能,具备数据滤波功能。 |
|
9 |
设备名称:光伏供电装置 采用光伏太阳能供电,具备太阳能板、锂电池、太阳能控制器、保护外壳、供电立柱等全套辅材;太阳能供电功率不小于300W;锂电池容量不小于300AH;供电系统(太阳能板、锂电池、太阳能控制器)采用一体化集成方案,具备室外无障碍工作条件。 |
|
10 |
设备名称:视频监控系统 摄像头分辨率不低于400万像素,确保监控画面清晰度和细节捕捉; 具备夜视功能;具备稳定的运行能力;具备有效的抗风、抗抖功能,确保在恶劣天气和环境下的正常监控;配备足够的本地储存空间,确保监控录像的完整保存;支持多种协议和控制方式,方便远程调整监控角度、焦距等参数;球机安装位置应覆盖地质灾害风险点的主要活动区域,确保监控范围无死角;球机应具备水平、垂直旋转能力,以满足不同角度的监控需求。 |
说明 |
打“★”号条款为实质性条款,若有任何一条负偏离或不满足则导致投标无效。 |
采购包2(广东省地面沉降监测网建设项目(湛江市)监理)1.主要商务要求
标的提供的时间 |
自合同签订之日起至整个项目通过最终验收评审及完成项目资料归档之日为止。 |
标的提供的地点 |
广东省湛江市 |
付款方式 |
1期:支付比例30%,双方签订项目合同书且在采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的30%; 2期:支付比例40%,中标人按照经专家评审通过的设计方案完成基岩标和分层标建设,并经采购人组织野外验收通过,且在采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的40%费用; 3期:支付比例15%,完成设备运行调试,并通过初步验收合格后,采购人收到中标人按要求提供的发票等请款材料后5个工作日内,采购人向中标人支付项目中标金额的15%费用; 4期:支付比例15%,项目通过最终验收合格,并经财政部门审核,采购人收到中标人按要求提供的发票等请款材料后5个工作日内,向中标人支付经财政部门审核金额的剩余全部费用。 注:每笔款项支付前,中标人开具合规等额、合法的增值税普通发票。因采购人使用的是财政资金,采购人在前款规定的付款时间为向政府采购支付部门提出办理财政支付申请手续的时间(不含政府财政支付部门审核的时间),在规定时间内提出支付申请手续后即视为采购人已经按期支付。 |
验收要求 |
1期:1.按招标文件、承建单位投标文件及采购人与承建单位合同中技术指标提交详细监理工作总结报告。 2.监督核实项目完成情况及质量。 3.督促承建单位整理并提交项目相关的技术资料和验收的成果材料。 4.完成项目竣工验收的准备工作,并参与项目验收。 5.符合中华人民共和国国家、省市和履约地相关有关的法规、政策、文件的要求。 |
履约保证金 |
不收取 |
其他 |
其他,(一)项目成果、资料归档 监督审核项目设计、实施过程及成果资料归档;监督审核项目建设报告等验收成果资料归档;完成项目监理过程资料的提交归档。 (二)工作人员要求 1.中标人应派总监理工程师和监理工程师按采购人要求及相关法律法规建立项目监理机构,负责整个项目从本合同签订之日起至整个项目通过最终验收评审及完成项目资料归档之日止的全程监理工作。拟投入的服务人员宜具备岩土工程或工程勘察或水文地质、工程地质、环境地质专业技术,且取得相应证书。 2.因本项目工作量比较多,服务范围很广,工作内容比较复杂,需建立10人或以上的服务团队人员。 (三)成果所有权: 1. 项目的所有成果,知识产权归采购人所有。 2. 中标人非经采购人书面同意,不得以任何方式向第三方披露、转让和许可本项目的技术成果、技术资料和文件。如中标人违反本条规定的,除立即停止违约行为外,并承担由此造成的一切后果。 3. 中标人应保证提供的成果不侵犯任何第三方的知识产权。 (四)其他要求 投标报价包括完成本项目全部内容的费用:人工费、服务费、材料费、设备费、管理费、交通费、利润、税金等与项目相关的一切费用。 |
2.技术标准与要求
序号 |
品目名称 |
标的名称 |
单位 |
数量 |
分项预算单价(元) |
分项预算总价(元) |
所属行业 |
技术要求 |
1 |
地质勘测服务 |
广东省地面沉降监测网建设项目(湛江市)监理 |
项 |
1.00 |
3,517,600.00 |
3,517,600.00 |
其他未列明行业 |
详见附表一 |
附表一:广东省地面沉降监测网建设项目(湛江市)监理
参数性质 |
序号 |
具体技术(参数)要求 |
|
1 |
(一)法律法规 1.《地质灾害防治条例》(中华人民共和国国务院令第394号) 2.《地质资料管理条例》(中华人民共和国国务院令第676号,2017修订) 3.《地质灾害防治单位资质管理办法》(中华人民共和国自然资源部令第8号) 4.《地矿部关于地质灾害防治工程施工监理办法(试行)》(地发[1993]207号) (二)技术规范 1.《地质岩心钻探规程》(DZ/T 0227-2010) 2.《水文测井工作规范》(DZ/T0181-97) 3.《地质勘探安全规程》(AQ2004-2005) 4.《土工试验方法标准》(GB/T50123-2019) 5.《工程岩体试验方法标准》(GB/T50266-2013) 6.《数字化地质图图层及属性文件格式》(DZ/T 0197-1997) 7.《地质图用色标准及用色原则》(DZ/T 0179-1997) 8.《地质调查项目预算标准》(2021) 9.《地质调查概算标准》(2022) 10.《绿色勘查指南》(T/CMAS 0001-2018) 上述法律法规或技术规范因国家、行业需要进行更新,以最新为准。 |
|
2 |
项目要求: 采购人委托中标人实施“广东省地面沉降监测网建设项目(湛江市)”监理服务,在国家相关标准和规定指导下,对项目设计阶段、施工阶段、验收阶段、资料成果归档阶段实施过程监理,对项目进行质量、进度、投资、验收、安全的控制和管理,参与信息管理和合同管理,做好组织协调工作,保障项目在规定的时间内完成,协助采购人完成项目预期目标。 1.监督审核施工单位是否按要求完成项目深化设计方案编制,确保施工单位按照项目设计及施工的招标文件、投标文件及合同开展工作; 2.协助采购人审核开工申请,确定开工日期;指挥调度设备采购计划和设备采购清单;监督承建单位项目实施前期的人员组织、施工设备到位情况; 3.按照招标文件、施工单位投标文件、甲方与施工单位合同对施工单位提供监测服务的所有设备进行审核验收,确认设备品目、型号、配置、数量、性能; 4.检查施工单位的施工组织、技术方案和进度计划,检查对比计划执行情况实际进度与计划进度,纠正进度计划偏离,审查有关技术合同附件,确保项目在合同规定期限内完成; 5.检查施工单位的管理规范与质量控制体系是否符合要求。督促施工单位严格按规范、图纸及工艺标准施工,确保工程按质按量完成; 6.监督检查项目的文明施工及安全防护措施,确保现场安全施工。若发生安全事故时,迅速采取措施,减少事故对项目的影响,事后配合有关部门查明事故原因,恢复施工作业; 7.对项目的各个分项分部及单位工程质量控制及检查验收把关,各分项、隐蔽工程自检,签发子系统检验认可书,参照质量事故分析,监督事故处理方案执行; 8.监督核实设备安装、系统运行、数据接入、并网运行调试测试情况。检查数据接入、并网运行和试运行情况,完成试运行检测报告。对于运行系统中出现的质量问题,完成质量分析报告,督促承建单位负责解决; 9.督促履行项目合同,协助调解合同有关问题,检查项目质量,督促工程进度。施工完成后,督促检查施工单位按要求整理项目相关资料,提交采购人归档。 |
|
3 |
进度控制: 项目总体进度将依据合同、审批后的实施方案、结合用户需求,控制并协调竣工验收进度。 1.明确进度控制内容、人员职责分工、控制方法及具体措施; 2.审核承建单位的进度分解计划,确认分解计划可以实现总体计划目标; 3.对承建单位的项目进度进行动态跟踪,必要时要求承建单位对进度计划进行调整,以确保项目的阶段和总体进度目标的实现; 4.当项目进度严重偏离计划时,及时指出并提出对策建议,同时督促承建单位采取措施; 5.当实施进度可能导致合同工期严重延误时,监理单位有责任作详细报告分析原因和提出对策,供采购人采取措施或做出决定。 |
|
4 |
合同、信息管理要求: (一)合同管理 1.监督检查承建单位履行合同; 2.对合同工期的延误进行审核确认; 3.协助采购人处理项目实施的每个阶段出现的违约、索赔、延期、分包、纠纷调解及仲裁等问题; 4.根据合同约定,审核项目承建单位的支付资金申请。 (二)信息管理 1.及时向采购人提交反映项目的动态信息和监理工作情况的项目文档; 2.建立全面、准确反映项目各阶段状况的图表、文档,收集、管理项目各类文档和资料; 3.督促、检查承建单位及时完成各阶段设计文档、会议纪要、变更单、问题跟踪单等资料的整理和归档工作; 4.审查承建单位的设计文档、变更单、问题跟踪单。 (三)组织协调 1.接受委托,负责组织协调本项目建设过程中所涉及的各单位之间的工作关系; 2.通过必要的会议制度来实施协调工作,包括第一次现场会、周例会及招标单位组织的例会、监理协调会、专题讨论会、阶段工作总结会、分项阶段验收及最终验收会。 |
|
5 |
质量要求: (一)项目组织及技术方案的质量控制 1.审查和确认项目承建单位的项目技术方案等技术资料; 2.审查和确认项目承建单位的组织实施方案或工作计划,包括建设方案,以及人员安排、工作计划、管理要素、进度计划等; 3.审查和确认项目承建单位的质量控制措施,包括承建单位质量管理制度的建立、项目实施的质量控制措施、专职质检人员的配备、质量检查实施及记录情况等; (二)项目质量控制 1.审查承建单位对项目要求的理解程度,进行全面统一标准; 2.依据项目立项方案、采购文件、投标文件、合同和承建单位制定的技术规范书,对项目质量进行审查、监督与控制; 3.对成果质量进行监理抽查,确保准确无误。从项目的整体实施方案和质量控制、进度控制、合同管理、信息安全管理、项目会议组 织、组织协调、项目成果管理等各方面,全方位协助采购人做好项目管理工作。同时把所有监理工作形成书面的监理记录和监理报告。 4.采取事前预防、事中控制、事后纠正的监理方式,依据国家法律、法规、标准以及项目合同、设计方案、监理方案等文件控制项目质量; 5.确认数据的过程自检和最终检查的程序、记录和结果。 (三)承建单位自检的质量控制 1.审查和确认项目承建单位的自检措施和方案; 2.审查和确认项目承建单位的自检记录和结果; 3.审查和确认项目承建单位自检发现的问题及改正情况。 (四)承建单位全程质量控制 1.对项目建设阶段性成果及最终成果进行验收,并出具验收手续。 2.跟踪项目在维护质保期内的运行状况,督促承建单位做好售后服务。 |
说明 |
打“★”号条款为实质性条款,若有任何一条负偏离或不满足则导致投标无效。 |
